Dikemas Kini Januari 2026 — Berkuat Kuasa Serta-merta

Solar ATAP Malaysia 2026
Panduan Muktamad

ATAP (Solar Accelerated Transition Action Programme) menggantikan NEM 3.0 mulai 1 Januari 2026 — dikawal selia oleh GP/ST/No. 60/2025 (Suruhanjaya Tenaga). Penggunaan sendiri diutamakan, kredit eksport pada kadar Caj Tenaga atau SMP, dan kelayakan untuk tempat letak kereta solar.

Tiada Kuota

Permohonan terbuka

RM0.37/kWh

Kadar eksport tertinggi

10 Tahun

Tempoh kontrak

5 kW

Maksimum fasa tunggal

Apakah itu Solar ATAP?

Program kredit eksport solar baharu Malaysia, menggantikan NEM 3.0 mulai 1 Januari 2026.

Solar ATAP — Solar Accelerated Transition Action Programme — ialah program pengganti Net Energy Metering (NEM) 3.0 di Malaysia. Ia mula berkuat kuasa pada 1 Januari 2026 dan dikawal selia melalui warta GP/ST/No. 60/2025, yang dikeluarkan oleh Suruhanjaya Tenaga (Energy Commission) dan ditandatangani oleh CEO Siti Safinah Binti Salleh pada 30 Disember 2025. Pentadbirannya dikendalikan oleh SEDA Malaysia (Sustainable Energy Development Authority).

Tidak seperti NEM 3.0, yang mempunyai kuota kebangsaan tetap (450 MW) sehingga menyebabkan senarai menunggu yang panjang, Solar ATAP beroperasi dengan tiada had siling kapasiti kebangsaan. Mana-mana hartanah yang layak boleh memohon pada bila-bila masa — siapa cepat dia dapat, dan giliran permohonan tidak pernah ditutup.

Cara ia berfungsi dalam bahasa mudah

Anda memasang panel solar. Pada waktu siang, panel anda menjana elektrik. Sebarang tenaga yang tidak anda gunakan akan disalurkan kembali ke grid TNB dan memperoleh kredit bil pada kadar eksport ATAP. Kredit tersebut mengimbangi elektrik yang anda gunakan daripada grid pada waktu malam atau pada hari mendung. Pada setiap akhir bulan, sebarang kredit yang tidak digunakan akan ditetapkan semula kepada sifar — ia tidak dibawa ke hadapan dan tidak boleh ditunaikan.

Program ini merangkumi Semenanjung Malaysia dan Labuan di bawah bidang kuasa TNB. Sabah (SESB) dan Sarawak (SEB) mempunyai program berasingan mereka sendiri — lihat panduan NEM Sarawak kami untuk butiran lanjut.

Perbezaan struktur utama berbanding NEM 3.0: kadar eksport yang anda terima kini berperingkat berdasarkan penggunaan elektrik anda, bukan ditetapkan sama untuk semua orang. Ini memberi ganjaran kepada isi rumah dengan penggunaan lebih tinggi — mereka yang paling banyak meraih manfaat daripada sistem solar yang lebih besar — dengan kadar eksport yang lebih baik.

Solar ATAP turut meluaskan skop melangkaui pemasangan atas bumbung. Tempat letak kereta solar dan laluan pejalan kaki berbumbung yang dipasang panel solar adalah layak secara jelas, sekali gus membuka peluang bagi hartanah komersial dan industri yang kekurangan ruang bumbung yang mencukupi.

Untuk gambaran keseluruhan program yang lengkap dan bagi menyemak kelayakan anda, layari halaman program Solar ATAP khas kami.

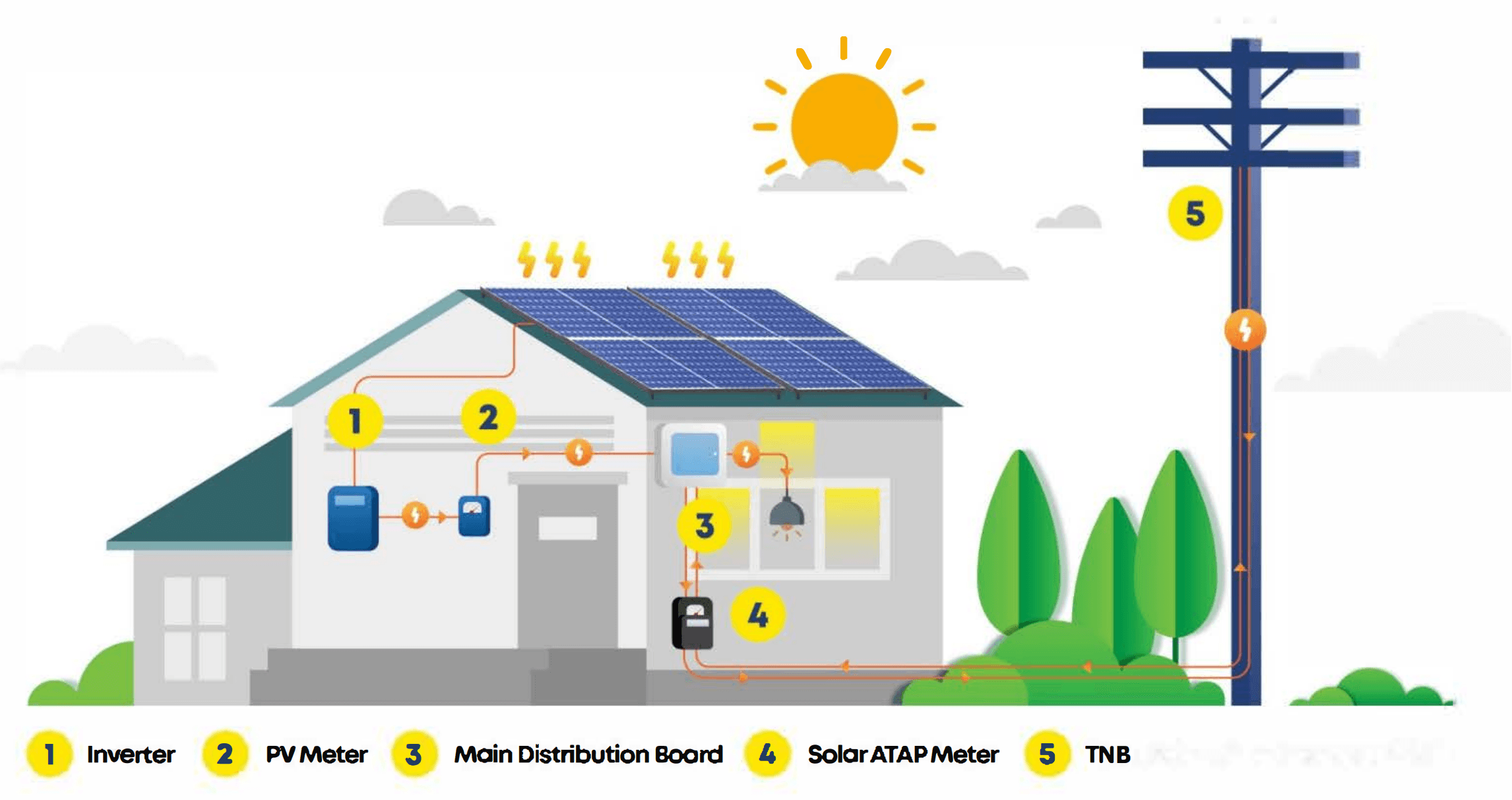

Solar ATAP Malaysia 2026 — Gambaran Keseluruhan Program Rasmi

Sumber: TNB Malaysia (mytnb.com.my)

Peraturan & Had Sistem Solar ATAP

Setiap kategori sambungan, had saiz, dan sekatan utama di satu tempat.

ParameterFasa Tunggal (Kediaman)Tiga Fasa
Saiz sistem maksimum≤5 kWac (CCC diperlukan jika >5kW)≤15 kWac domestik / Sehingga 1,000 kWac (1 MW) bukan domestik
Voltan sambungan230V fasa tunggal400V tiga fasa
Premis yang layakRumah atas tanah, rumah teres, semi-D, banglo (meter individu sahaja)Komersial, industri, institusi — sehingga 100% Permintaan Maksimum (MD)
Kadar kredit eksport (Domestik)Kadar Caj Tenaga setiap kWh (mengikut tarif TNB)Kadar Caj Tenaga setiap kWh (mengikut tarif TNB)
Kadar kredit eksport (Bukan Domestik)Tidak berkenaanPurata SMP (System Marginal Price) — berasaskan pasaran
Kredit dibawa ke hadapanTidak — dilupuskan jika tidak digunakan pada akhir tempoh pengebilanTidak — dilupuskan jika tidak digunakan pada akhir tempoh pengebilan
Pembayaran tunai kreditTidakTidak
Tempoh kontrak (maksimum)10 tahun dari Tarikh Permulaan10 tahun dari Tarikh Permulaan
BESS (storan bateri)DibenarkanDibenarkan
Tempat letak kereta solar layakTidak berkenaan (kompaun sama)Ya (kompaun sama)
Laluan pejalan kaki berbumbungTidak berkenaan (kompaun sama)Ya (kompaun sama)
Bangunan berbilang penyewaTIDAK layakTIDAK layak
Had kapasiti kebangsaanTiada — kuota terbukaTiada — kuota terbuka

Formula MAQ (Maximum Allowable Quantity)

MAQ mengehadkan jumlah tenaga yang boleh menerima kredit eksport bagi setiap tempoh pengebilan. Sebarang eksport melebihi MAQ akan diterima oleh TNB tetapi memperoleh sifar kredit.

MAQ = Kapasiti Dipasang (kWac) × 5 jam cahaya matahari × Tempoh Pengebilan (hari)

Contoh: Sistem 5 kWac dalam kitaran pengebilan 30 hari: 5 × 5 × 30 = 750 kWh MAQ. Ini bermakna sehingga 750 kWh eksport layak memperoleh kredit setiap bulan. Tentukan saiz sistem anda supaya penjanaan tidak melebihi penggunaan anda + MAQ secara ketara bagi mengelakkan pelupusan.

Jenis PenilaianBila DiperlukanNota
CCC (Connection Capacity Check)Sistem domestik — diperlukan jika sistem melebihi had standard (domestik <72kW)Mengesahkan kapasiti grid di titik sambungan anda
CAS (Circuit Assessment Study)Bukan domestik / sambungan LV >72kWDiperlukan untuk komersial & industri bawah 425kW
PSS (Power System Study)Sambungan HV >425kWUntuk industri besar; yuran kajian dikenakan (RM 15,000+)

Pengecualian Penting (Rasmi GP/ST/No. 60/2025)

  • • Bangunan berbilang penyewa (kondominium, pangsapuri, flet, hartanah berstrata) adalah TIDAK layak.
  • • Hartanah yang sudah menggunakan NEM 1.0, NEM 2.0, NEM 3.0, atau SELCO mesti ditamatkan terlebih dahulu.
  • • Sistem mesti dipasang oleh RPVSP berdaftar SEDA (Registered PV Service Provider). DIY tidak diterima.
  • • Hanya satu akaun ATAP bagi setiap akaun meter TNB dibenarkan.
  • • Pemasangan mesti berada di kompaun yang sama dengan meter TNB (bumbung, tempat letak kereta, atau laluan pejalan kaki berbumbung).

Penjelasan Kadar Kredit Solar ATAP

Pengguna domestik memperoleh kredit pada kadar Caj Tenaga. Bukan domestik memperoleh pada SMP Purata — dan kredit TIDAK dibawa ke hadapan.

Domestik (Kediaman)

Kadar Caj Tenaga (setiap kWh)

Kredit eksport dikira pada kadar Caj Tenaga TNB semasa yang terpakai untuk kategori tarif anda. Bagi pengguna Domestik (Tarif A), ini ialah kadar tenaga bertingkat pada bil anda — jadi semakin banyak anda guna, semakin tinggi kadar marginal anda dan semakin bernilai kredit eksport anda.

Contoh: Domestik Tarif A, blok 201–300 kWh

Kredit pada kadar Caj Tenaga yang terpakai

Bukan Domestik (Komersial/Perindustrian)

SMP Purata (System Marginal Price)

Pengguna bukan domestik dikreditkan pada SMP Purata — harga borong elektrik berasaskan pasaran yang ditetapkan oleh pengendali grid. Ini menggantikan kredit caj tenaga tetap yang digunakan dalam NEM 3.0 untuk pelanggan B2B. SMP berbeza setiap bulan berdasarkan kos penjadualan grid.

Implikasi utama untuk perniagaan

Nilai utama = penggunaan sendiri bagi menggantikan tarif MD/komersial yang mahal, bukan eksport

KRITIKAL: Kredit TIDAK Dibawa Ke Hadapan

Di bawah Solar ATAP (GP/ST/No. 60/2025), sebarang kredit eksport yang tidak digunakan pada akhir tempoh pengebilan akan dilucuthakkan secara kekal. Ia tidak dibawa ke bulan berikutnya dan tidak boleh ditunaikan. Ini merupakan perubahan ketara daripada apa yang dijangkakan oleh ramai pengguna NEM.

Implikasi: Memasang sistem bersaiz lebih besar daripada penggunaan sebenar anda adalah membazir dari segi kewangan. Formula MAQ di atas adalah penting untuk penentuan saiz yang tepat. Storan bateri (BESS) ialah penyelesaian yang disyorkan untuk memanfaatkan penjanaan berlebihan daripada kehilangannya.

Aliran pengebilan domestik Solar ATAP — cara kredit berfungsi untuk pelanggan kediaman

Aliran pengebilan domestik — Sumber: TNB Malaysia (mytnb.com.my)

Aliran pengebilan bukan domestik Solar ATAP — kredit SMP untuk pelanggan komersial

Aliran pengebilan bukan domestik — Sumber: TNB Malaysia (mytnb.com.my)

Bagi pengguna bukan domestik, hujah ekonomi utama ialah pengurangan caj Permintaan Maksimum (MD) — pada RM 89.27/kW untuk tarif MV/HV, mengurangkan permintaan puncak dengan solar menjana jauh lebih banyak penjimatan berbanding kredit eksport semata-mata.

Solar ATAP lwn NEM 3.0: Perbandingan Penuh

Perkara yang berubah, perkara yang kekal sama, dan siapa yang mendapat lebih manfaat di bawah ATAP.

CiriNEM 3.0 (Lama)Solar ATAP 2026 (Baharu)
Tarikh mula2022–20241 Januari 2026 (GP/ST/No. 60/2025)
Status programDitutup (kuota habis)Dibuka — tiada kuota
Kadar kredit eksport domestikHampir pariti 1:1 (kadar tarif penuh)Kadar Caj Tenaga setiap kWh sahaja (lebih rendah daripada NEM)
Kadar kredit eksport bukan domestikKadar Caj Tenaga (tetap)SMP Purata — berkaitan pasaran (lebih rendah, berubah-ubah)
Kredit dibawa ke hadapanYa — dibawa ke bulan berikutnyaTidak — dilucuthakkan jika tidak digunakan
Had kuota kebangsaan450 MW — dilanggan sepenuhnyaTiada — permohonan terbuka
Pembayaran tunaiTidakTidak
Tempoh kontrak (maksimum)10 tahun10 tahun dari Tarikh Permulaan
Tempat letak kereta solar layakTidakYa (kompaun yang sama)
Laluan pejalan kaki berbumbung layakTidakYa (kompaun yang sama)
BESS (storan bateri)DibenarkanDibenarkan — amat disyorkan
Bangunan berbilang penyewaTidak layakTIDAK layak
Maksimum fasa tunggal domestik5 kWac≤5 kWac (CCC jika melebihi)
Maksimum tiga fasa domestik15 kWac≤15 kWac
Maksimum bukan domestik1 MWacSehingga 1,000 kWac (100% daripada MD)
Penilaian teknikalCCC / PSSCCC (domestik <72kW) / CAS (>72kW) / PSS (HV >425kW)
Portal permohonaneSEDAeSEDA melalui RPVSP
Badan pengawal seliaSEDA MalaysiaSuruhanjaya Tenaga + SEDA Malaysia

Kelebihan Terbesar untuk Pemilik Rumah

Kadar premium RM0.37/kWh untuk isi rumah dengan penggunaan tinggi adalah 54% lebih tinggi daripada apa yang diperoleh hartanah yang sama di bawah NEM 3.0. Jika bil anda kerap melebihi RM400/bulan, ATAP adalah jauh lebih baik secara ketara.

Kelebihan Terbesar untuk Perniagaan

Tempat letak kereta solar dan laluan pejalan kaki berbumbung kini layak, membolehkan hartanah komersial tanpa ruang bumbung yang mencukupi untuk turut serta. Kilang dan gudang besar kini boleh mencapai sehingga 1 MWac.

Perhatian: Tiada Bawa Ke Hadapan

Tidak seperti NEM 3.0 yang membawa kredit ke hadapan, kredit ATAP tamat tempoh pada akhir bulan. Jika sistem anda menjana lebihan pada bulan April (bil rendah, cuti perayaan), kredit tersebut akan hilang. Ini merupakan hujah ekonomi paling kukuh untuk menambah storan bateri.

Kalkulator Penjimatan Solar ATAP

Laraskan saiz sistem dan bil bulanan untuk melihat anggaran kredit bulanan dan tempoh bayar balik anda.

Penganggar Penjimatan ATAP

Berdasarkan 4.5 jam puncak cahaya matahari/hari (purata Semenanjung Malaysia)

1 kW8 kW15 kW
RM 100RM 1,000RM 2,000

Penjanaan Bulanan

675 kWh

Kadar Eksport Dikenakan

RM 0.27/kWh

Tahap standard

Kredit Bulanan

RM 232

Anggaran Bayar Balik

8.1 tahun

Andaian: Nisbah eksport 60%, 40% penggunaan sendiri, kos pemasangan RM4,500/kW, tarif TNB RP4 pada RM0.454/kWh untuk unit penggunaan sendiri. Penjimatan sebenar bergantung pada corak penggunaan dan orientasi bumbung anda. Untuk sebut harga tepat, tempah lawatan tapak keutamaan RM100 (dikreditkan sepenuhnya apabila anda meneruskan).

Inginkan analisis yang lebih terperinci termasuk orientasi bumbung, faktor teduhan, dan pilihan pembiayaan? Cuba kalkulator penjimatan solar lengkap kami atau terokai pilihan pembiayaan solar kami.

Proses Permohonan Solar ATAP

Proses rasmi: mesti melalui RPVSP (Registered PV Service Provider) → SEDA → TNB. Dari panggilan pertama hingga kredit pertama — 7 langkah bersama Trexon sebagai RPVSP anda.

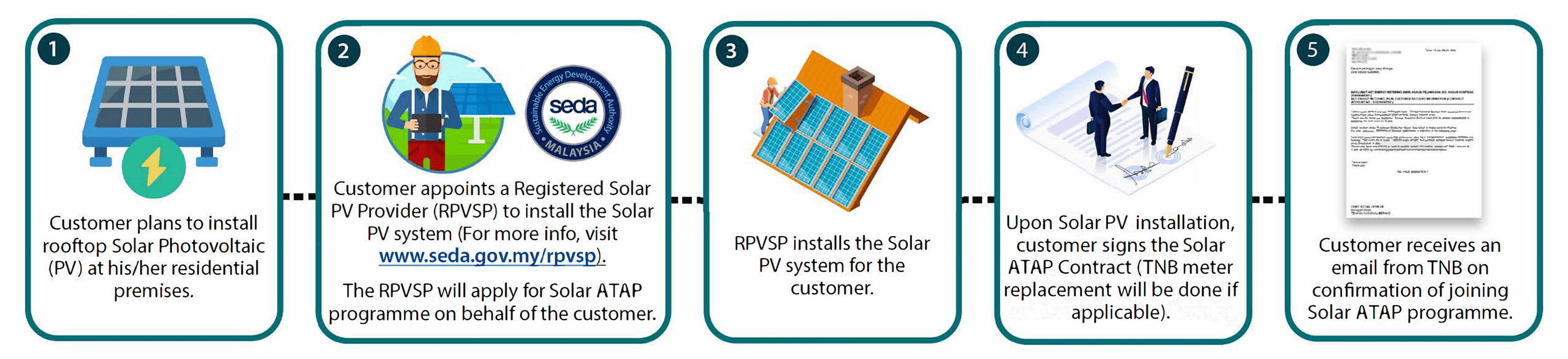

Perjalanan permohonan Solar ATAP — proses rasmi daripada SEDA Malaysia

Perjalanan permohonan rasmi — Sumber: TNB Malaysia (mytnb.com.my)

1

Lawatan Tapak Keutamaan RM100

1–2 hari untuk dijadualkan

Jurutera Trexon melawat hartanah anda untuk menilai kawasan bumbung, orientasi, teduhan, kesesuaian struktur, dan konfigurasi meter TNB anda. Kami juga menyemak bil elektrik anda selama 12 bulan untuk menentukan peringkat penggunaan dan saiz sistem optimum anda.

Tempah lawatan RM100 (dikreditkan sepenuhnya)
2

Reka Bentuk Sistem & Sebut Harga

2–3 hari bekerja

Berdasarkan penilaian tapak, kami mereka bentuk sistem anda — bilangan dan penempatan panel, spesifikasi inverter, laluan pendawaian kabel, dan cadangan storan bateri. Anda menerima sebut harga bertulis yang terperinci termasuk unjuran penjimatan, tempoh bayar balik, dan pengesahan kelayakan ATAP.

3

Pendaftaran SEDA melalui RPVSP

1–2 minggu

Sebagai RPVSP (Registered PV Service Provider) berdaftar dengan SEDA, Trexon menghantar permohonan ATAP melalui eSEDA bagi pihak anda. Borang permohonan diperoleh daripada portal SEDA (seda.gov.my). Kami menyediakan semua dokumen teknikal: rajah garisan tunggal (single-line diagram), spesifikasi peralatan, pensijilan RPVSP, dan butiran premis. SEDA menetapkan nombor rujukan dan menjalankan semakan teknikal.

4

Permohonan TNB

1–3 minggu

Sebaik sahaja SEDA meluluskan, Trexon menghantar permohonan selari kepada TNB untuk kelulusan penyambungan grid. TNB menyemak permohonan bagi memastikan sistem tidak membebankan rangkaian pengagihan tempatan anda. Kelulusan secara prinsip (AIP) akan dikeluarkan.

5

Pemasangan

3–5 hari bekerja

Pasukan pemasangan kami yang diperakui CIDB menyempurnakan pemasangan fizikal sepenuhnya: struktur pelekap, panel solar, pendawaian DC/AC, inverter, penaiktarafan unit pengguna jika perlu, dan pembumian. Semua kerja mematuhi Akta Bekalan Elektrik 1990 dan piawaian MS IEC.

6

Pentauliahan & Pertukaran Meter TNB

2–4 minggu selepas pemasangan

TNB menjalankan pemeriksaan akhir dan menggantikan meter sedia ada anda dengan meter pintar dua hala yang diperakui, yang menjejaki tenaga import dan eksport secara berasingan. Ini adalah langkah teknikal terakhir sebelum kontrak ATAP anda diaktifkan.

7

Mula Menjana Kredit

Dari kitaran bil pertama

Kontrak ATAP anda diaktifkan. Dari kitaran bil TNB yang seterusnya, bil elektrik anda akan memaparkan kedua-dua caj import dan kredit eksport anda. Trexon menyediakan pautan aplikasi pemantauan supaya anda boleh menjejaki penjanaan harian, penggunaan sendiri, dan eksport dalam masa nyata.

Jumlah tempoh masa: Dari hubungan pertama hingga kredit pertama, tempoh masa keseluruhan biasa ialah 8–12 minggu. Langkah tunggal yang paling lama kebiasaannya ialah pertukaran meter TNB, yang bergantung pada penjadualan TNB. Trexon secara proaktif membuat tindakan susulan dengan TNB bagi pihak anda untuk meminimumkan kelewatan.

Senario ROI: Angka Bayar Balik Sebenar

Tiga profil isi rumah biasa dengan unjuran penjimatan realistik di bawah Solar ATAP 2026.

ProfilBil BulananSaiz SistemAnggaran Kos SistemPeringkat Kadar EksportPenjimatan BulananBayar Balik
Rumah SederhanaRM 3005 kWRM 22,500RM 0.27/kWhRM 2507.5 tahun
Rumah BesarRM 5008 kWRM 33,600RM 0.27/kWhRM 4007.0 tahun
Rumah Penggunaan TinggiRM 1,00012 kWRM 48,000RM 0.37/kWhRM 8504.7 tahun
Banglo Penggunaan TinggiRM 1,50015 kWRM 58,500RM 0.37/kWhRM 1,2004.1 tahun

Sistem bertahan 25+ tahun

Panel mempunyai waranti prestasi 25 tahun. Selepas kontrak ATAP 10 tahun, anda masih memiliki sistem yang berfungsi menjana elektrik percuma untuk 15+ tahun lagi.

Lindung nilai risiko tarif TNB

Tarif RP4 meningkat 13.64% pada Jan 2026. Setiap kenaikan tarif pada masa hadapan meningkatkan nilai sistem solar anda — tempoh bayar balik menjadi lebih singkat apabila elektrik grid semakin mahal.

Peningkatan nilai hartanah

Kajian menunjukkan pemasangan solar meningkatkan nilai jualan semula hartanah sebanyak 3–5%. Kontrak ATAP boleh dipindahkan kepada pemilik hartanah baharu.

Terokai panduan khusus sistem: sistem 5 kW, sistem 8 kW, sistem 12 kW.

Apa Yang Berlaku Selepas Kontrak 10 Tahun?

Perjalanan solar anda tidak berakhir apabila kontrak ATAP tamat.

Apabila kontrak Solar ATAP 10 tahun anda tamat, sistem anda memasuki mod penggunaan sendiri. Ini bermakna panel solar anda terus menjana elektrik dan mengimbangi bil TNB anda — tetapi sebarang lebihan yang dieksport ke grid memperoleh kredit eksport sifar.

Perkara yang masih berfungsi selepas Tahun ke-10

  • Panel terus menjana elektrik (waranti 25 tahun)
  • Elektrik yang digunakan sendiri masih menggantikan import grid
  • Storan bateri menyimpan lebihan dan bukannya membazir
  • Inverter boleh dinaik taraf untuk program baharu
  • Anda mungkin layak memohon program pengganti ATAP

Perkara yang terhenti selepas Tahun ke-10

  • Kredit eksport — lebihan tenaga disalurkan ke grid pada RM0
  • Terma kontrak ATAP tidak lagi terpakai
  • Meter dua hala mungkin kembali kepada pemeteran standard

Yang penting, sistem anda sudah pun membayar balik kosnya dalam tempoh 4–8 tahun bergantung pada profil anda. Tahun 8–25+ adalah keuntungan bersih — pada asasnya elektrik percuma selama 15+ tahun selepas tempoh bayar balik. Jumlah nilai sepanjang hayat sistem 5 kW yang dipasang pada 2026 dianggarkan sebanyak RM 60,000–RM 90,000 dalam penggantian kos elektrik sepanjang 25 tahun, dengan andaian kenaikan tarif tahunan sebanyak 3%.

Mengapa Penetapan Semula Kredit Bulanan Menjadikan Bateri Sangat Penting

Reka bentuk 'guna atau luput' ATAP telah mewujudkan asas ekonomi paling kukuh setakat ini untuk storan bateri di Malaysia.

Di bawah Solar ATAP, kredit eksport yang tidak digunakan akan luput pada setiap akhir bulan — tidak seperti skim lama NEM 3.0, di mana kredit dibawa ke hadapan. Bagi kebanyakan isi rumah, ini bermakna jumlah tenaga yang ketara akan hilang semasa tempoh penggunaan rendah: cuti persekolahan, Raya, Krismas, atau mana-mana bulan apabila keluarga melancong.

Sistem storan bateri kediaman — seperti unit litium besi fosfat (LFP) 10 kWh — mengecas daripada lebihan solar pada waktu siang dan menyahcas pada waktu malam. Ini secara berkesan menukarkan eksport yang terbuang kepada penggunaan sendiri yang boleh digunakan, menghapuskan keperluan untuk menggunakan elektrik daripada grid TNB selepas matahari terbenam.

SenarioTanpa BateriDengan Bateri 10 kWh
Nisbah penggunaan sendiri35–40%70–80%
Kredit hilang bulanan (bulan cuti)RM 60–120RM 5–15
Import grid waktu malamPenggunaan waktu malam sepenuhnya daripada TNBMinimum — bateri menampung 6–8 jam
Peningkatan penjimatan tahunanGaris dasar+RM 1,500–2,500/tahun
Tempoh bayar balik bateri (unit RM 15,000)—6–10 tahun

Harga bateri di Malaysia telah turun ~40% sejak 2022. Sistem LFP 10 kWh kini berharga kira-kira RM 12,000–18,000 siap dipasang, dengan waranti 10 tahun dan jangka hayat 6,000+ kitaran pengecasan. Apabila digabungkan dengan ATAP, tempoh bayar balik sistem gabungan biasanya 5–7 tahun, dan justifikasi kewangannya semakin kukuh dengan setiap kenaikan tarif TNB.

Senarai Semak Kelayakan Solar ATAP

Semak setiap perkara sebelum menghantar permohonan anda.

Anda LAYAK jika:

  • Premis anda menerima bekalan daripada TNB (Semenanjung Malaysia atau Labuan)
  • Anda ialah pemegang akaun TNB (kediaman atau komersial)
  • Hartanah anda ialah rumah atas tanah atau bangunan komersial dengan hak milik individu
  • Anda tidak memegang kontrak aktif NEM 1.0 / 2.0 / 3.0 atau SELCO pada masa ini
  • Bumbung anda (atau kanopi tempat letak kereta/laluan pejalan kaki) mempunyai kawasan tanpa teduhan yang mencukupi
  • Struktur bangunan boleh menyokong pemasangan panel solar dengan selamat
  • Anda memasang melalui kontraktor berdaftar SEDA (Trexon berdaftar)
  • Sistem fasa tunggal anda tidak melebihi 5 kWac
  • Sistem tiga fasa anda tidak melebihi 15 kWac (kediaman) atau 1 MWac (komersial)

Anda TIDAK layak jika:

  • Hartanah anda ialah bangunan berbilang penyewa (kondominium, pangsapuri, flet, SOHO)
  • Anda sudah mempunyai kontrak aktif NEM atau SELCO (perlu menunggu sehingga tamat tempoh)
  • Premis anda berada di Sabah (bidang kuasa SESB) — mohon SESB NEM sebagai ganti
  • Premis anda berada di Sarawak (bidang kuasa SEB) — mohon NEM Sarawak sebagai ganti
  • Anda menyewa dan akaun TNB bukan atas nama anda (persetujuan pemilik diperlukan)
  • Bangunan anda di bawah hak milik strata dengan pemeteran TNB berkongsi
  • Saiz sistem yang dicadangkan melebihi had kategori sambungan anda
  • Premis anda mempunyai tunggakan bil TNB

Tidak pasti tentang kelayakan anda? Hubungi Trexon untuk semakan kelayakan percuma. Kami menyemak akaun TNB, jenis hartanah, dan kesesuaian bumbung anda sebelum menghantar sebarang permohonan — supaya tiada pembaziran yuran atau kelewatan. Semak kelayakan sekarang →

Dokumen Diperlukan untuk Permohonan Solar ATAP

Sediakan dokumen ini sebelum Trexon menghantar permohonan SEDA dan TNB anda.

Pemohon Kediaman

  • MyKad (NRIC) — salinan depan dan belakang
  • Bil elektrik TNB 3 bulan terkini
  • Nombor akaun TNB
  • Bukti pemilikan (Geran, SPA, atau resit cukai tanah)
  • Gambar tapak (Trexon akan ambil semasa penilaian)
  • Rajah satu garisan (disediakan oleh Trexon)
  • Helaian data produk bagi panel dan inverter (dibekalkan oleh Trexon)
  • Sijil pendaftaran pemasang Trexon (dibekalkan oleh Trexon)
  • Borang persetujuan permohonan ATAP yang ditandatangani

Pemohon Komersial (Tambahan)

  • Pendaftaran syarikat (Borang SSM 9 / Borang 13 / Borang 24 / Borang 49)
  • Salinan MyKad pengarah syarikat
  • Resolusi lembaga pengarah yang memberi kuasa untuk permohonan ATAP
  • Pendaftaran perniagaan / lesen operasi
  • Bil elektrik TNB 12 bulan terkini (untuk mengesahkan peringkat penggunaan)
  • Laporan kejuruteraan struktur (untuk bumbung melebihi 15 kW)
  • Kelulusan pelan bangunan (MBPJ / MBSA / DBKL dsb.)
  • Permohonan sambungan grid TNB yang ditandatangani
  • Cadangan kejuruteraan dan laporan reka bentuk sistem Trexon

Trexon menguruskan sebahagian besar perkara ini untuk anda. Kami menyediakan rajah satu garisan, helaian data peralatan, sijil pendaftaran pemasang, dan semua borang penyerahan SEDA/TNB. Anda hanya perlu menyediakan dokumen pemilikan, salinan NRIC, dan bil TNB. Pasukan kami akan membimbing anda melalui setiap langkah.

Tarif RP4 TNB: Mengapa Tempoh Bayar Balik Solar Menjadi Lebih Singkat pada 2026

Semakan tarif TNB pada Januari 2026 menjadikan solar pelaburan paling berdaya maju dari segi kewangan pernah dilihat di Malaysia.

Pada 1 Januari 2026, TNB melaksanakan semakan tarif tempoh kawal selia keempat (RP4) di bawah rangka kerja Kawal Selia Berasaskan Insentif (IBR) Malaysia. Tarif kediaman bagi blok 200 kWh pertama meningkat kepada kira-kira 45.40 sen/kWh — kenaikan 13.64% berbanding kadar RP3.

Kadar RP3 (sehingga Dis 2025)

39.95 sen/kWh

Kadar RP4 (mulai Jan 2026)

45.40 sen/kWh

Kenaikan kadar

+13.64%

Mengapa perkara ini penting untuk solar? Setiap unit elektrik yang dijana dan diguna sendiri oleh panel solar anda bernilai RM0.454 dari segi caj TNB yang dielakkan (meningkat daripada RM0.40 di bawah RP3). Bagi sistem 5 kW yang menggunakan sendiri 200 kWh/bulan, kenaikan tarif ini sahaja menambah RM 10.80/bulan kepada penjimatan tersirat — mencukupi untuk memendekkan tempoh bayar balik anda sebanyak 4–6 bulan.

Melangkah ke hadapan, penganalisis menjangkakan tarif TNB akan terus meningkat di bawah RP5 (dijangka 2029) dan seterusnya, memandangkan Malaysia menamatkan subsidi gas asli secara berperingkat dan menyepadukan kos tenaga boleh baharu yang lebih tinggi. Pemasangan solar pada 2026 mengunci pengiraan bayar balik anda pada kadar tarif hari ini — setiap kenaikan pada masa depan menjadikan sistem anda lebih bernilai.

Untuk gambaran lebih luas mengenai insentif solar Malaysia termasuk rebat RM1,000, elaun cukai GITA, dan sukuk SRI hijau, lihat panduan Insentif Solar Malaysia kami.

Bersedia untuk Memohon Solar ATAP?

Trexon ialah kontraktor Solar ATAP berdaftar SEDA. Kami mengendalikan keseluruhan permohonan anda — pendaftaran SEDA, sambungan grid TNB, pertukaran meter, dan pentauliahan. Tempah lawatan tapak keutamaan RM100 hari ini; keseluruhan RM100 akan dikreditkan semula apabila anda meneruskannya, dan permohonan ATAP anda boleh diproses dalam masa 8–12 minggu.

Atau hubungi kami terus: +60 12-770 7249 — Isnin hingga Sabtu, 9 pagi–6 petang

Cara Memohon Solar ATAP di Malaysia: Langkah demi Langkah (2026)

Proses permohonan Solar ATAP melibatkan tiga agensi — SEDA, TNB, dan pihak berkuasa tempatan anda — serta biasanya mengambil masa 6–14 minggu dari pertanyaan pertama sehingga sistem dihidupkan. Berikut adalah proses yang lengkap:

1

Dapatkan Penilaian Tapak dan Reka Bentuk Sistem

Minggu 1–2Pemasang Solar (RPVSP)

Pemasang solar berdaftar SEDA (RPVSP) anda melawat hartanah anda, menilai keluasan bumbung, orientasi, teduhan, dan butiran meter TNB. Mereka menghasilkan reka bentuk sistem yang menyatakan saiz kWp, susun atur panel, model inverter, dan anggaran penjanaan. Reka bentuk ini mesti mematuhi formula MAQ bagi mengelakkan penjanaan berlebihan.

2

Mohon Melalui Portal RPVSP (Pejabat SEDA)

Minggu 2–3SEDA Malaysia

Pemasang solar anda menghantar permohonan Solar ATAP bagi pihak anda melalui portal RPVSP SEDA. Dokumen yang diperlukan termasuk borang permohonan yang ditandatangani, lukisan reka bentuk sistem, salinan bil TNB (3 bulan terkini), salinan MyKad (kediaman) atau pendaftaran SSM (komersial), serta bukti pemilikan hartanah atau kebenaran tuan tanah.

3

Kelulusan SEDA dan Nombor Permohonan

Minggu 3–5SEDA Malaysia

SEDA menyemak permohonan untuk pematuhan teknikal — saiz sistem berbanding MAQ, status pendaftaran RPVSP, dan kelayakan hartanah (meter tunggal, bukan strata, belum menggunakan NEM). Setelah diluluskan, SEDA mengeluarkan Nombor Permohonan yang membolehkan proses TNB diteruskan.

4

Semakan Kapasiti Sambungan TNB (CCC / CAS / PSS)

Minggu 4–8TNB

TNB melaksanakan penilaian teknikal untuk mengesahkan grid tempatan anda boleh menerima eksport solar. Untuk sistem domestik di bawah had standard, ini adalah CCC (Connection Capacity Check) rutin. Untuk sistem komersial melebihi 72 kW LV, CAS (Circuit Assessment Study) diperlukan. Sistem melebihi 425 kW HV memerlukan PSS (Power System Study, yuran RM 15,000+). TNB mengeluarkan Surat Kelulusan Teknikal setelah selesai.

5

Pemasangan oleh RPVSP Berdaftar SEDA

Minggu 6–10Pemasang Solar (RPVSP)

Sebaik sahaja kelulusan SEDA dan TNB diperoleh, pemasang solar anda meneruskan pemasangan fizikal — pemasangan panel, sambungan inverter, pendawaian DC/AC, dan pembumian. Pengasing AC dan meter eksport yang diperakui SIRIM dipasang. Semua kerja mesti mematuhi MS IEC 62109 (keselamatan inverter) dan MS 1837 (pemasangan PV).

6

Pertukaran Meter TNB dan Pentauliahan

Minggu 10–14TNB + SEDA

TNB menggantikan meter satu arah sedia ada anda dengan meter pintar dwiarah yang berupaya merekodkan kedua-dua import dan eksport. Pemasang solar anda menghantar laporan pentauliahan kepada SEDA dan TNB. TNB memeriksa pemasangan dan membuat pengesahan akhir. Sistem dihidupkan. Bil Solar ATAP pertama anda akan tertera pada kitaran pengebilan seterusnya.

Kriteria Kelayakan Solar ATAP (GP/ST/No. 60/2025)

Jenis hartanah
Hartanah atas tanah dengan meter tunggal. Bangunan berstrata berbilang penyewa (kondominium, flat) TIDAK layak.
Had sistem domestik
Kediaman (Tarif A): maksimum 5 kWp untuk sambungan standard; sehingga 15 kWp dengan kelulusan CCC.
Had bukan domestik
Komersial/Perindustrian: tiada had ketat — saiz ditentukan berdasarkan keputusan CAS/PSS TNB dan pengiraan MAQ.
Keperluan pemasang solar
Mesti menggunakan RPVSP berdaftar SEDA. Pemasangan secara DIY tidak diterima untuk pendaftaran ATAP.
Pengguna NEM sedia ada
Akaun NEM 1.0/2.0/3.0 atau SELCO sedia ada mesti menamatkan skim lama sebelum permohonan ATAP.
Lokasi
Kompaun yang sama dengan akaun meter TNB (atas bumbung, struktur teduhan tempat letak kereta, atau laluan pejalan kaki berbumbung).
Satu akaun setiap meter
Hanya satu akaun Solar ATAP dibenarkan bagi setiap nombor akaun TNB.
Pemilik atau penyewa
Penyewa boleh memohon dengan kebenaran bertulis tuan tanah dan baki tempoh pajakan yang mencukupi.

Senarai Semak Dokumen yang Diperlukan

Sediakan dokumen ini sebelum pemasang solar anda menghantar permohonan SEDA. Dokumen yang tidak lengkap adalah punca paling lazim kelewatan permohonan.

Bil elektrik TNB 3 bulan terkini
Penting
Surat hak milik hartanah / Geran / Perjanjian Jual Beli
Penting
MyKad (kediaman) atau SSM Borang 9/49 (komersial)
Penting
Borang permohonan Solar ATAP yang ditandatangani (borang SEDA)
Penting
Lukisan reka bentuk sistem (rajah satu garisan, pelan susun atur)
Teknikal
Helaian data inverter dan sijil SIRIM
Teknikal
Helaian data panel dan sijil IEC 61215 / 61730
Teknikal
Sijil pendaftaran RPVSP (milik pemasang solar)
Pemasang Solar
Surat kebenaran tuan tanah (penyewa sahaja)
Jika berkenaan
Borang permohonan CCC/CAS (untuk sistem bersaiz besar)
Jika berkenaan

Solar ATAP vs NEM 3.0 — Perbezaan Utama

NEM 3.0 telah ditutup untuk permohonan baharu bermula 30 Jun 2025. Semua permohonan baharu mulai 1 Januari 2026 adalah di bawah Solar ATAP (GP/ST/No. 60/2025). Sekiranya anda menggunakan NEM 3.0, anda mengekalkan terma skim sedia ada anda sehingga kontrak tamat — namun anda tidak boleh bertukar kembali ke NEM 3.0 selepas itu.

CiriNEM 3.0 (ditutup)Solar ATAP 2026
Kadar kredit eksport (domestik)Hampir 1:1 pariti (kadar tarif penuh)Kadar Caj Tenaga sahaja (lebih rendah daripada NEM)
Kadar kredit eksport (bukan domestik)Kadar tetap seperti FiTPurata SMP (berasaskan pasaran)
Kredit tidak digunakan dibawa ke hadapan?Ya — dibawa ke bulan seterusnyaTidak — ditetapkan semula setiap kitaran pengebilan
Had saiz sistem (domestik)≤ 12 kWp≤ 5 kWp standard; ≤ 15 kWp dengan CCC
Portal permohonanPortal NEM SEDASEDA ATAP melalui portal RPVSP
Bangunan berstrata layak?Projek perintis terhad (SELCO)Tidak
Permohonan baharu diterima?Tidak — ditutup Dis 2025Ya — dibuka mulai Jan 2026
Tempoh kontrak minimum21 tahunTiada tempoh kontrak tetap

Solar ATAP Malaysia 2026 — Soalan Lazim

Bolehkah saya memohon Solar ATAP jika saya masih menggunakan NEM 3.0?
Tidak. Anda tidak boleh memegang kedua-dua skim NEM dan ATAP secara serentak. Jika anda menggunakan NEM 3.0 dan ingin memperbesar sistem anda atau menukar pemasang solar, anda mesti menamatkan NEM 3.0 terlebih dahulu. Hubungi RPVSP anda dan TNB untuk memulakan penamatan sebelum memohon ATAP.
Berapa lamakah masa yang diambil untuk permohonan Solar ATAP dari awal hingga akhir?
Berdasarkan pengalaman kami merentasi 200+ pemasangan, garis masa biasa adalah 6–14 minggu dari penilaian tapak pertama sehingga sistem dihidupkan. Langkah paling lama biasanya adalah giliran penggantian meter TNB (2–6 minggu bergantung pada kawasan). Kawasan bandar KL/Selangor biasanya lebih pantas berbanding Malaysia Timur atau kawasan luar bandar di Semenanjung Malaysia.
Apakah yang berlaku kepada kredit eksport saya jika saya menjana lebih daripada MAQ?
TNB menerima semua elektrik yang anda eksport — namun sebarang eksport melebihi MAQ tidak akan menerima sebarang kredit. Lebihan tersebut merupakan sumbangan kepada grid. Inilah sebabnya penentuan saiz sistem yang tepat mengikut penggunaan sebenar anda adalah amat kritikal. Trexon mengira MAQ sebagai sebahagian daripada setiap reka bentuk sistem dan akan memaklumkan sekiranya sistem yang dicadangkan berisiko menghasilkan penjanaan melebihi MAQ yang ketara.
Adakah Solar ATAP tersedia di Sabah, Sarawak, dan Labuan?
Sabah dan Labuan dibekalkan oleh SESB (Sabah Electricity Sdn Bhd), yang mengendalikan skim Pemeteran Tenaga Bersihnya yang tersendiri berasingan daripada ATAP TNB. Sarawak dibekalkan oleh SESCO di bawah program yang berbeza. Solar ATAP (GP/ST/No. 60/2025) terpakai secara khusus untuk kawasan Semenanjung Malaysia yang dibekalkan oleh TNB. Hubungi Trexon untuk panduan mengenai negeri khusus anda.
Bolehkah saya menambah bateri pada sistem Solar ATAP saya?
Ya. Storan bateri (BESS) serasi sepenuhnya dengan Solar ATAP dan merupakan penyelesaian yang disyorkan untuk menangkap lebihan penjanaan yang sebaliknya akan melebihi MAQ. Dengan bateri, sistem anda menyimpan lebihan solar untuk kegunaan waktu malam dan bukannya mengeksportnya pada kadar SMP. Elaun cukai GITA juga meliputi kos storan bateri sebagai sebahagian daripada pelaburan solar yang layak.
